1F415014土石壩填筑的施工方法
三、壩面作業的基本要求
根據施工方法、施工條件及土石料性質的不同,壩面作業施工程序包括鋪料、整平、灑水、壓實(對于黏性土料采用平碾,壓實后尚須刨毛以保證層間結合的質量)、質檢等工序。
四、鋪料與整平
1.鋪料宜平行壩軸線進行。進入防滲體內鋪料,自卸汽車卸料宜用進占法倒退鋪土。

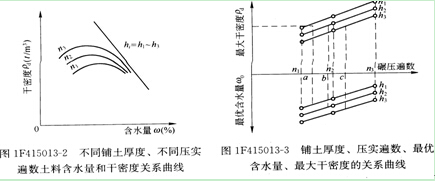

2.按設計厚度鋪料整平是保證壓實質量的關鍵。
3.黏性土料含水量偏低,主要應在料場加水(2011考點)。對非黏性土料,為防止運輸過程脫水過量,加水工作主要在壩面進行。石渣料和砂礫料壓實前應充分加水,確保壓實質量。
4.對于汽車上壩或光面壓實機具壓實的土層,應刨毛處理,以利層間結合。通常刨毛深度3~5cm。(2013考點)
五、碾壓
碾壓機械的開行方式通常有:進退錯距法和圈轉套壓法兩種。
1.進退錯距法操作簡便,碾壓、鋪土和質檢等工序協調,便于分段流水作業,壓實質量容易保證,可在碾壓帶的兩側先往復壓夠遍數后,再進行錯距碾壓。錯距寬度b按下式計算
b=B/n
式中B……碾滾凈寬;n――設計碾壓遍數。
六、接頭處理(案例、重點)
1.在壩體填筑中,層與層之間分段接頭應錯開一定距離,同時分段條帶應與壩軸線平行布置,各分段之間不應形成過大的高差。接坡坡比一般緩于l:3。
2.壩體填筑中,一般都采用土、砂平起的施工方法。一種是先土后砂法,另一種是先砂后土法。(2012案例)
3.對于壩身與混凝土結構物(如涵管、刺墻等)的連接,靠近混凝土結構物部位不能采用大型機械壓實時,可采用小型機械夯或人工夯實。填土碾壓時,要注意混凝土結構物兩側均衡填料壓實,以免對其產生過大的側向壓力,影響其安全。
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師頻道及考試論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
最新資訊
- 一級建造師考試在即!8月要留意這些事2025-08-06
- 2025年一建《建設工程經濟》易混淆知識點,支持免費下載打印2025-08-06
- 備考福利!2025年一建《建設項目管理》易混淆知識點免費下載2025-08-06
- 免費下載!2025年一級建造師《機電實務》易混淆知識點2025-08-05
- 2025年一級建造師《工程法規》易混淆知識點(附免費下載鏈接)2025-08-05
- 2025年一級建造師工程法規第六章核心考點匯總2025-08-04
- 2025年一建《水利實務》總結性資料PDF免費下載2025-08-04
- 2025年一級建造師工程法規第五章核心考點匯總2025-08-03
- 考生福利!2025年一級建造師《市政實務》總結性資料免費領取2025-08-03
- 2025年一級建造師工程法規第四章核心考點匯總2025-08-02
