咨詢工程項目合同管理模擬試題


咨詢工程項目合同管理考前練習及答案
(一)單項選擇題(每題1分。每題的備選項中,只有一個最符合題意)
1.《建設工程施工合同(示范文本)》規定,發包人的義務包括( )。
A.辦理工程質量監督手續
B.辦理安全生產管理手續
C.保護施工現場地下管線
D.提供施工使用的圍欄設施
2.在工程項目合同管理的基本原則中,合同雙方的權利、義務對等體現的是( )。
A.平等自愿原則
B.誠實信用原則
C.公平原則
D.等價有償原則
3.根據FIDIC《施工合同條件》,下列關于合同擔保的表述中,正確的是( )。
A.履約保函的有效期到咨詢工程師頒發工程接受證書為止
B.預付款保函為不需承包商確認違約的無條件擔保形式
C.通用條件中明確規定了5種業主可憑保函索賠的情形
D.承包商接受預付款前不必提供預付款擔保
4.根據FIDIC《合同條件》,合同爭端裁決委員會作出裁決后( )天內任何一方未提出不滿意裁決的意見,此裁決即為最終的決定。
A.14
B.28
C.56
D.84
5.根據FIDIC《施工合同條件》,下列關于工程進度款的表述中,正確的是( )。
A.工程量清單中的工程量可以作為工程結算的依據
B.采用單價合同的項目應以圖樣工程量作為支付依據
C.工程款逾期支付,業主應按銀行貸款利率加2%支付利息
D.工程師應在收到承包商支付報表后28內按核實結果簽發支付證書
6.工程施工合同履行中,發包人的義務不包括( )。
A.辦理工程征地拆遷手續
B.辦理工程質量監督手續
C.辦理安全生產管理手續
D.辦理竣工驗收備案手續
7.貨物采購合同中,( )條款是貨物驗收和區分責任的主要依據。
A.交貨
B.質量
C.價格
D.違約
8.根據FIDIC《施工合同條件》,下列條件中,承包商僅能索賠工期和成本,不能索賠利潤的是( )。
A.設計圖樣延誤
B.工程師的指示錯誤
C.不可預見的惡劣地質條件
D.工程變更
9.某施工合同履行過程中,因施工需要臨時中斷道路交通,發包人委托承包人辦理申請批準手續。因工程所處路段交通流量大,全天中斷交通的要求未獲批準,承包人只能在夜間斷續施工,則由此造成的承包人損失應由( )。
A.發包人賠償,延誤的工期順延
B.發包人賠償,延誤的工期不予順延
C.自己承擔,延誤的工期順延
D.自己承擔,延誤的工期不予順延
10.按照施工合同示范文本的規定,工程師接到承包人提交的進度計劃后,應在合同約定的時間內予以確認或提出修改意見。如果工程師沒有在約定時間內予以確認或提出修改意見,則視為( )。
A.工程師已經確認,承包人不再承擔計劃的缺陷責任
B.工程師已經確認,承包人仍應承擔計劃的缺陷責任
C.工程師未確認,承包人應修改進度計劃
D.工程師未確認,承包人應等待工程師的進一步指示
11.某施工合同履行時,因施工現場尚不具備開工條件,已進場的承包人不能按約定日期開開工,則發包人( )。
A.應賠償承包人的損失,相應順延工期
B.應賠償承包人的損失,但工期不予順延
C.不賠償承包人的損失,但相應順延工期
D.不賠償承包人的損失,工期不予順延
12.某工程項目施工中,發包人供應的材料經過承包人檢驗通過后用于工程。后來發現部分工程存在缺陷,原因?qū)儆诓牧腺|(zhì)量問題,該部分工程需拆除重建,則( )。
A.承包人承擔返工費用,工期不予順延
B.承包人承擔返工費用,工期給予順延
C.發包人承擔追加合同價款,工期不予順延
D.發包人承擔追加合同價款,工期給予順延
13.在施工中,承包人按照經過工程師批準的施工方案施工導致事故,所發生的費用應由( )承擔。
A.發包人
B.承包人
C.工程師
D.發包人和承包人共同
14.施工過程中因承包人原因?qū)е鹿こ虒嶋H進度滯后于計劃進度,承包人按工程師要求采取趕工措施后仍未按合同規定的工期完成施工任務,則此延誤的責任應由( )承擔。
A.工程師
B.承包人
C.工程師和承包人
D.發包人
15.依據施工合同示范文本規定,投料試車工作應在工程竣工( )。
A.驗收后由發包人負責
B.驗收前由發包人負責
C.驗收后由工程師負責
D.驗收前由工程師負責
16.按照施工合同示范文本規定,承包人的義務包括( )。
A.協調處理施工現場周圍地下管線保護工作
B.按工程需要提供非夜間施工使用的照明
C.辦理臨時停電、停水、中斷道路申報批準手續
D.組織設計交底
17.按照施工合同示范文本規定,當組成施工合同的各文件出現含糊不清或矛盾時,應按( )順序解釋。
A.施工合同協議書、工程量清單、中標通知書
B.中標通知書、投標書及附件、合同履行中的變更協議
C.合同履行中的洽商協議、中標通知書、工程量清單
D.施工合同專用條款、施工合同通用條款、中標通知書
18.混凝土工程施工中,模板和鋼筋架立完畢,承包人自檢合格后未通知工程師檢查就自行進行混凝土澆筑。工程師對該部位質量表示懷疑,進行穿孔檢驗,結果表明質量符合合同要求。對此事件造成的工期和費用影響應按( )處理。
A.費用和工期損失均給予補償
B.費用和工期損失均不給予補償
C.給予費用補償?shù)豁樠雍贤て?/P>
D.順延合同工期但不給予費用補償
19.某工程項目,發包人將工程主體結構施工和電梯安裝分別發包給了甲、乙兩個承包人。乙承包人在進行電梯安裝時,由于甲承包人不配合,給乙承包人造成了一定的損失,該損失應當由( )承擔。
A.乙承包人
B.發包人
C.甲承包人
D.工程師
20.施工中如果出現設計變更的情況,按照施工合同示范文本通用條款規定,( )。
A.發包人應在14天內直接確認順延的工期,通知承包人
B.工程師應在14天內直接確認順延的工期,通知承包人
C.承包人應在14天內直接確認順延的工期,通知工程師
D.承包人應在14天內將自己認為應順延的工期報告工程師
21.依據施工合同示范文本通用條款,在施工合同履行中,如果發包人不按時支付預付款,承包人可以( )。
A.立即發出解除合同通知
B.立即停工并發出通知要求支付預付款
C.在合同約定預付時間7天后發出通知要求支付預付款,如仍不能獲得預付款,則在發出通知7天后停止施工
D.在合同約定預付時間7天后發出通知要求支付預付款,如仍不能獲得預付款,則在發出通知之日起停止施工
22.FIDIC《施工合同條件》規定的保留金屬于( )。
A.合同價內的暫列金
B.業主應交付的預付款
C.承包商應交付的定金
D.承包商應得的工程款
23.依據FIDIC《施工合同條件》,工程師頒發的工程接收證書表明( )。
A.工程照管責任移交
B.承包合同的全部義務已完成
C.缺陷通知期開始
D.可以辦理竣工結算
24.FIDIC《施工合同條件》中關于爭端裁決委員會的規定,下列表述正確的是( )。
A.爭端裁決委員會由仲裁委員會指定
B.爭端裁決委員會成員的報酬應由業主承擔
C.爭端裁決委員會的裁決是合同爭議的最終解決方式
D.爭端裁決委員會的裁決屬于非強制性但具有法律效力的行為
25.依據FIDIC《施工合同條件》有關動員預付款的規定,下列說法不正確的是( )。
A.預付款的金額不少于合同價22%
B.要獲得動員預付款,承包商應提供履約保函和預付款保函
C.預付款保函金額要大于預付款額
D.自承包商累計獲得工程進度款達到合同總價(減去暫列金額)10%的月份開始扣回預付款
26.依據施工合同示范文本規定,索賠事件發生后的28天內,承包人應向工程師遞交( )。
A.現場同期記錄
B.索賠意向通知
C.索賠報告
D.索賠證據
(二)多項選擇題(每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
1.根據FIDIC((施工合同條件》,下列關于預付款的表述中,正確的包括( )。
A.預付款的具體金額在招標文件中確認
B.預付款應不少于合同總價的20%
C.工程師在21天內簽發預付款支付證書
D.預付款在支付工程進度款時按比例扣減
E.預付款保函必須始終保持與預付款等額
2.貨物催交工作中,咨詢工程師的主要工作包括( )。
A.督促供貨人按期提交貨物
B.向供貨人提交制造進度表
C.檢查貨物裝運準備情況
D.檢查貨物關鍵工序生產情況
E.檢查供貨人原材料采購進展情況
3.施工合同履行中,承包商可索賠利潤的索賠事件包括( )。
A.特殊惡劣氣候
B.工程范圍變更
C.業主未能提供現場
D.工程暫停
E.設計圖樣錯誤
4.下列事件造成承包商成本上升(和)項目工期延誤,承包商可以同時索賠工期和費用的包括( )。
A.因發包人原因解除合同
B.材料漲價
C.工程師重新檢驗后發現工程合格
D.施工中發現文物需要采取保護措施
E.工程質量因承包人原因未能達到約定要求
5.施工合同示范文本規定,因( )等原因?qū)е驴⒐r間延長,經工程師確認后可以順延工期。
A.不可抗力
B.工程量增加
C.承包商基礎施工超挖
D.設計變更
E.發包人未按約定提供開工條件
6.施工合同示范文本規定,承包人的義務包括( )。
A.承擔白天施工噪聲擾民的賠償費用
B.開通施工場地與城鄉公共道路的通道
C.因承包人原因?qū)е碌囊归g施工噪聲罰款
D.施工現場古樹名木的保護工作
E.辦理施工許可證
7.在項目施工中,若承包人提出的合理化建議涉及到對設計圖樣的變更,此變更( )。
A.須經工程師同意
B.不需經工程師同意
C.發生的費用由發包人承擔
D.發生的費用由承包人承擔
E.發生的費用由雙方約定承擔
8.按照施工合同示范文本的規定,發包人收到竣工結算報告及結算資料后56天內仍不支付結算價款,則承包人有權( )。
A.將工程直接收歸己有
B.與發包人協議將該工程折價
C.自行將該工程賣給他人
D.申請人民法院將該工程依法拍賣
E.就該工程拍賣的價款優先受償
9.依據施工合同示范文本規定,施工合同發包人的義務包括( )。
A.辦理臨時用地、停水、停電申請手續
B.向施工單位進行設計交底
C.提供施工場地地下管線資料
D.做好施工現場地下管線和鄰近建筑物的保護
E.開通施工現場與城鄉公共道路的通道
10.下列有關隱蔽工程與重新檢驗提法中正確的有( )。
A.承包人自檢后書面通知工程師驗收
B.工程師接到承包人的通知后,應在約定的時間與承包人共同檢驗
C.若工程師未能按時提出延期檢驗要求,又未能按時參加驗收,承包人可自行檢驗
D.若工程師已經在驗收合格記錄上簽字,只有當有確切證據證明工程有問題的情況下才能要求承包人對已隱蔽的工程進行重新檢驗
E.重新檢驗如果不合格,應由承包人承擔全部費用,但工期予以適當順延
11.依據施工合同示范文本的規定,下列有關設計變更說法中正確的有( )。
A.發包人需要對原設計進行變更,應提前14天書面通知承包人
B.承包人為了便于施工,可以要求對原設計進行變更
C.承包人在變更確認后的14天內,未向工程師提出變更價款報告,視為該工程變更不涉及價款變更
D.工程師確認增加的工程變更價款,應在工程驗收后單獨支付
E.合同中沒有適用和類似變更工程的價款,由承包人提出變更價格,經工程師確認后執行
12.依據FIDIC《施工合同條件》規定,對承包商提出的索賠,同時給予工期和費用補償?shù)那闆r包括( )。
A.不可預見的外界條件
B.流行傳染病導致工程停工
C.延誤移交施工現場
D.業主提前占用部分工程
E.不可抗力造成的損害
13.FIDIC《施工合同條件》規定,解決合同爭議的方法包括( )。
A.由工程師確定
B.提交爭端裁決委員會決定
C.雙方協商
D.提交仲裁機構裁決
E.通過訴訟解決
14.當承包人向工程師遞交索賠報告后,工程師應認真審核索賠的證據。承包人可以提供的證據包括( )。
A.施工組織設計
B.施工現場的各種紀錄
C.會議紀要
D.招標文件
E.合同履行中的來往信函
15.依據FIDIC《施工合同條件》規定,對于承包商提出的索賠,可能同時給予補償工期、費用和利潤的情況有( )。
A.延誤的圖樣或指示
B.不可抗力造成的損失
C.業主未能提供現場
D.業主提前占用工程
E.工程師對竣工試驗干擾

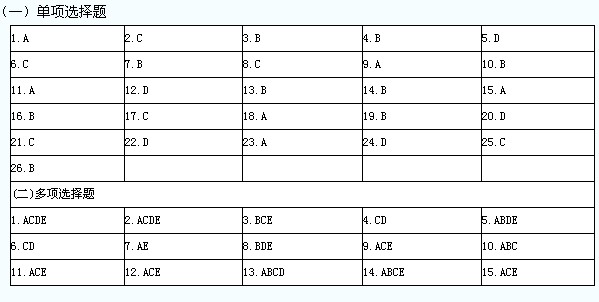

編輯推薦:
2013年咨詢工程師VIP套餐搶先報名,不過免費重學
2013年注冊咨詢工程師(投資)考前網上輔導招生簡章
報名2013年注冊咨詢工程師輔導 贈送2012年版課程
環球網校2012咨詢工程師(投資)考前輔導通過率91.35%
最新資訊
- 提升你的競爭力!獲取2026年注冊咨詢工程師學習材料2025-05-22
- 【福利來襲】環球網校2025年咨詢工程師課程免費兌換!2025-04-28
- 2025年咨詢工程師免兩門應該怎么備考2024-12-11
- 環球網校咨詢工程師雙11活動來襲,立減!2023-10-25
- 雙11預售開啟!強師齊聚,直播返現金福利等你拿2023-10-25
- 2022年咨詢工程師延考備考規劃來啦,速速查看!2022-04-02
- 2022咨詢工程師《項目決策分析與評價》新版教材變化對比2021-12-16
- 2022咨詢工程師《現代咨詢方法與實務》新版教材變化對比2021-12-16
- 2022咨詢工程師《宏觀經濟政策與發展規劃》新版教材變化對比2021-12-16
- 2022咨詢工程師《工程項目組織與管理》新版教材變化對比2021-12-16
