2013年一級建造師《建筑工程》測試題(6)

更新時間:2013-04-19 09:41:23 來源:|0 瀏覽0收藏0

一級建造師報名、考試、查分時間 免費短信提醒

地區

獲取驗證 立即預約

請?zhí)顚?xiě)圖片驗證碼后獲取短信驗證碼

看不清楚,換張圖片

免費獲取短信驗證碼

摘要 2013年一級建造師《建筑工程》測試題(6)

文章導航◎

第1頁:?jiǎn)雾?xiàng)選擇題(1-10)

第2頁:?jiǎn)雾?xiàng)選擇題(11-20)

第3頁:多項選擇題(1-7)

第4頁:多項選擇題(8-10)

第5頁:案例分析題1

第6頁:案例分析題2

第7頁:案例分析題3

第8頁:案例分析題4

第9頁:案例分析題5

  (二)背景資料

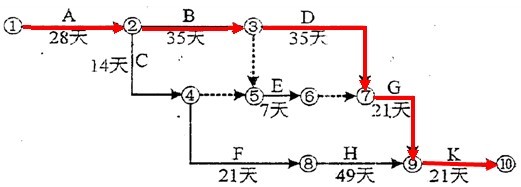

  某建筑工程施工進度計劃網絡圖如下:





  施工中發生了以下事件:

  事件一:A工作因設計變更停工10天;

  事件二:B工作因施工質量問題返工,延長工期7天;

  事件三:E工作因建設單位供料延期,推遲3天施工。

  事件四:K工作施工時,因特大暴雨突發洪水原因,造成K工作施工工期延長5天,因特大暴雨造成的施工機械損壞,施工單位重新購置機械費用10萬元;

  在施工進展到第120天后,施工項目部對第110天前的部分工作進行了統計檢查。

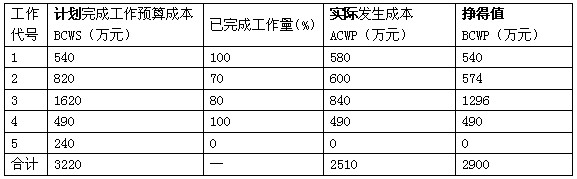

  統計數據為:





  問題

  1.本工程計劃總工期和實際總工期各為多少天?

  2.施工總承包單位可否就事件一~事件三獲得工期索賠?分別說明理由。

  3.施工總承包單位可否就事件四向建設單位進行工期索賠和費用索賠?說明理由。并計算施工單位可得到的工期補償天數和費用。

  4.計算截止到第110天的合計BCWP值。

  5.計算第110天的成本偏差CV值,并做CV值結論分析。

  6.計算第110天的進度偏差SV值,并做SV值結論分析。

  答案:

  1.本工程計劃總工期=(28+35+35+21+21)天=140天,實際總工期=(140+10+7)天=157天。

  2.施工總承包單位可否就事件一~事件三獲得工期索賠的判定及其理由:

  事件一可以獲得工期索賠。

  理由:A工作是因設計變更而停工,應由建設單位應承擔的責任,且A工作屬于關鍵工作。

  事件二不可以獲得工期索賠。

  理由:B工作是因施工質量問題返工,應由施工總承包單位承擔責任。

  事件三不可以獲得工期索賠。

  理由:E工作雖然是因建設單位供料延期而推遲施工,但E工作不是關鍵工作,且推遲3天未超過其總時差。

  3.施工單位可以向甲方提出工期索賠;因洪水屬于不可抗力原因且該工作屬于關鍵工作,所以工期可以順延。施工單位不可以進行費用索賠,因?yàn)椴豢煽沽υ斐傻臋C(jī)械的損壞修理和重新購置費用應有施工單位承擔。

  4.計算截止到第110天的合計BCWP值:

  第110天的合計BCWP值計算表





  截止到第110天的合計BCWP值為2900萬元。

  5.第110天的成本偏差CV= BCWP- ACWP=(2900-2510)萬元=390萬元。

  CV值結論分析:由于成本偏差為正,說明成本節約390萬元。

  6.第110天的進度偏差SV= BCWP-BCWS=(2900-3220)萬元=-320萬元。

  SV值結論分析:由于進度偏差為負,說明進度延誤了320萬元。

  環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校一級建造師考試論壇,隨時與廣大考生朋友們一起交流!

  編輯推薦:

  2012年一級建造師成績查詢專題

  2013年一級建造師全程領跑套餐 搶先熱招

  一級建造師百萬獎學金申請

分享到: 編輯:環球網校

資料下載 精選課程 老師直播 真題練習

一級建造師資格查詢

一級建造師歷年真題下載 更多

一級建造師每日一練 打卡日歷

0
累計打卡
0
打卡人數
去打卡

預計用時3分鐘

一級建造師各地入口
環球網校移動課堂APP 直播、聽課。職達未來!

安卓版

下載

iPhone版

下載

返回頂部
