(二)背景資料:某河道整治工程包括河道開挖、堤防加固、修筑新堤、修復堤頂?shù)缆返裙ぷ?。施工合同約定:(1)工程預付款為合同總價的20%,開工前支付完畢,施工期逐月按當月工程款的30%扣回,扣完為止;(2)保留金在施工期逐月按當月工程款的5%扣留;(3)當實際工程量超出合同工程量20%1}寸,對超出20%的部分進行綜合單價調整,調整系數為0.9。

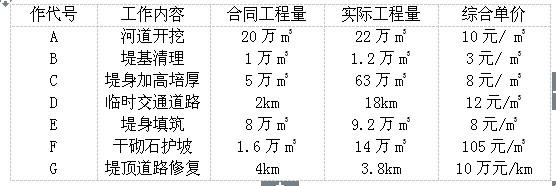

經監理單位審核的施工網絡計劃見下圖(單位:月),各項工作均以最早開工時間安排,其合同工程量、實際工程量、綜合單價見表1。
工程開工后在施工范圍內新增一丁壩。丁壩施工工作面獨立,箕壩基清理、壩身填筑、混凝土護坡等三項工作依次施工,在第5個月初開始施工,堤頂?shù)缆沸迯烷_工前結束:丁壩壩基清理、壩身填筑工作的內容和施工方法與堤防施工相同;雙方約定,混凝土護坡單價為300元/m3,丁壩工程量不參與工程量變更。各項工作的工程量、持續時間見表2。
問題:
1.計算該項工程的合同總價、工程預付款總額。
2.繪出增加丁壩后的施工網絡計劃。
3.若各項工作每月完成的工程量相等,分別計算第6、7兩個月的月工程款、預付款扣回款額、保留金扣留額、應得付款。(保留二位小數)
編輯推薦:
二建QQ群歡迎你的加入:29316742
編輯推薦
上一篇:2007二級建造師水利水電真題4
下一篇:2007二級建造師水利水電真題6
最新資訊
- 二建歷年真題做幾年的 二建歷年真題怎么用2025-08-29
- 二建歷年真題及答案解析哪里能下載全科?2025-08-28
- 2026二建備考必刷!歷年真題高效提分指南2025-08-21
- 二級建造師考試歷年真題免費下載2025-08-19
- 二級建造師歷年真題頻道 全科真題免費下載2025-08-19
- 二建真題有用嗎 備考二建如何高效利用歷年真題2025-08-12
- 2026年二建精講課:5+10小白速通寶典 精準提分,全程護航2025-07-22
- 二建歷年真題有必要做嗎?二建歷年真題在哪里下載?2025-07-22
- 二建真題題庫 免費在線刷題練習2025-07-16
- 二建考試真題大合集+二建真題資料包 在這里均可免費下載2025-07-16
