2011年二級建造師水利水電真題4

三、案例分析題(共4題,每題20分)
(一)
背景資料

某水庫除險加固工程內容有:(1)溢洪道的閘墩與底板加固,閘門更換;(2土壩粘土灌漿、貼坡排水、護坡和壩頂?shù)缆分亟?。施工?xiàng)目根據合同工期、設備、人員、場地等具體情況編制了施工總進度計劃,形成的時標網絡圖如下(單位:天)
施工中發生了如下事件:
事件1:由于發包人未能按期提供場地,A工作推遲完成,B、G工作第25天末才開始。
事件2:C工作完成后發現底板混凝土出現裂縫,需進行處理,C工作實際持續時間為77天。
事件3:E工作施工過程中吊裝設備出現故障,修復后繼續進行,E工作實際持續時間為17天。

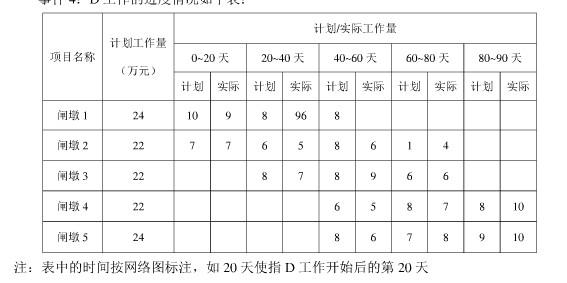

事件4:D工作的進度情況如下表:
問題:
1.指出計劃工期和關鍵線路,指出A工作和C工作的總時差。
2.分別指出事件1~事件3的責任方,并說明影響計劃工期的天數。
3.根據事件4,計算D工作在第60天末,計劃應完成的累積工作量(萬元),實際已完成的累積工作量(萬元),分別占D工作計劃總工作量的百分比;實際比計劃超額(或拖欠)工作量占D工作計劃總工作量的百分比。
4.除A、C、E工作外,其他工作均按計劃完成,計算工程施工的實際工期;承包人向發包人提出多少天的延期要求。
編輯推薦:
二建QQ群歡迎你的加入:29316742
最新資訊
- 二建歷年真題做幾年的 二建歷年真題怎么用2025-08-29
- 二建歷年真題及答案解析哪里能下載全科?2025-08-28
- 2026二建備考必刷!歷年真題高效提分指南2025-08-21
- 二級建造師考試歷年真題免費下載2025-08-19
- 二級建造師歷年真題頻道 全科真題免費下載2025-08-19
- 二建真題有用嗎 備考二建如何高效利用歷年真題2025-08-12
- 2026年二建精講課:5+10小白速通寶典 精準提分,全程護航2025-07-22
- 二建歷年真題有必要做嗎?二建歷年真題在哪里下載?2025-07-22
- 二建真題題庫 免費在線刷題練習2025-07-16
- 二建考試真題大合集+二建真題資料包 在這里均可免費下載2025-07-16
