三、案例分析題(共4題,每題20分)
(一)背景資料
某廣場地下車庫工程,建筑面積18000 m2。建設單位和某施工單位根據《建設工程施工合同(示范文本)》(GF一99―0201)簽訂了施工承包合同,合同工期140天。 工程實施過程中發生了下列事件:

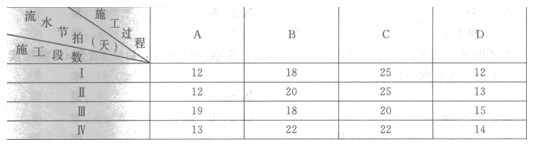

事件一:施工單位將施工作業劃分為A、B、c、D四個施工過程,分別由指定的專業班組進行施工,每天一班工作制,組織無節奏流水施工,流水施工參數見下表:
事件二:項目經理部根據有關規定,針對水平混凝土構件模板(架)體系,編制了模板(架)工程專項施工方案,經過施工項目負責人批準后開始實施,僅安排施工項目技術負責人進行現場監督。
事件三:在施工過程中,該工程所在地連續下了6天特大暴雨(超過了當?shù)亟?0年來季節的最大降雨量),洪水泛濫,給建設單位和施工單位造成了較大的經濟損失。施工單位認為這些損失是由于特大暴雨(不可抗力事件)造成的,提出下列索賠要求(以下索賠數據與實際情況相符):
(1)工程清理、恢復費用18萬;
(2)施工機械設備重新購置和修理費用29萬;
(3)人員傷亡善后費用62萬;
(4)工期順延6天。
問題:
1.事件一中,列式計算A、B、C、D四個施工過程之間的流水步距分別是多少天?
2.事件一中,列式計算流水施工的計劃工期是多少天?能否滿足合同工期的要求?
3.事件二中,指出專項施工方案實施中有哪些不妥之處?說明理由。
4.事件三中,分別指出施工單位的索賠要求是否成立?說明理由。
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校二級建造師頻道及論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
最新資訊
- 二建真題題庫 免費在線刷題練習2025-07-16
- 二建考試真題大合集+二建真題資料包 在這里均可免費下載2025-07-16
- 免費下載:二建歷年真題及答案匯總(2017-2025)2025-06-09
- 2025年二建考試題真題及答案(各科目完整版匯總)2025-05-21
- 2025年二級建造師真題試卷及答案(法規+管理)-完整版下載學習2025-05-21
- 2025年二級建造師《法規》真題答案-(5月10日+5月11日兩批次完整版)2025-05-21
- 【完整版】2025年二級建造師法規答案-5月11日批次2025-05-21
- 2025年二級建造師法規答案-5月10日批次(完整版)2025-05-21
- 2025年二級建造師《施工管理》真題答案-兩批次完整版(5月10日+5月11日)2025-05-21
- 2025年二級建造師管理答案-5月11日批次(完整版)2025-05-21
