2012年二級建造師《水利水電》真題文字版(4)


試卷導航◎ | ||
|
| |

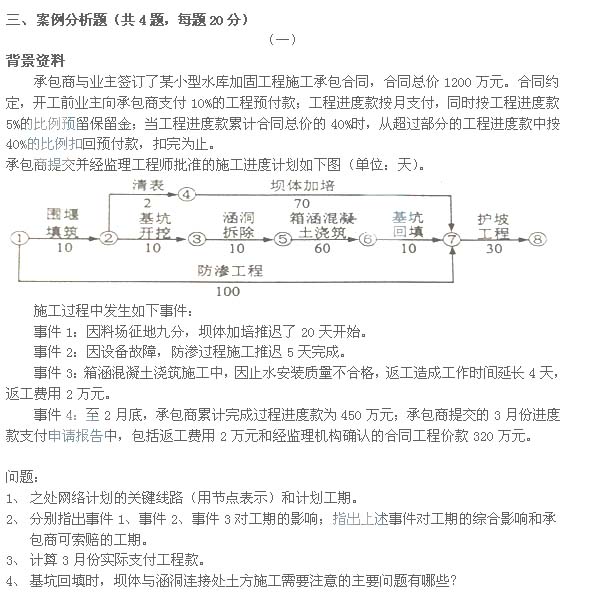

參考答案:
1、 關鍵線路共兩條,分別是:①②③⑤⑥⑦⑧及①⑦⑧。計劃工期:100+30=130(天)。
2、事件1、2、3對工期的分別影響如下:
事件1是由于料場征地導致壩體加培工期延誤20天,責任在業主方,由于壩體加培處于非關鍵線路有總時差18天,因此對工期的影響為2天;
事件2是由于設備故障導致防滲工程工期延誤5天,責任在承包商方,由于防滲工程處于關鍵線路,因此對工期的影響為5天;
事件3是由于止水安裝質量不合格導致箱涵混凝土澆筑工期延誤4天,責任在承包商方,由于防滲工程處于關鍵線路,因此對工期的影響為4天;
上述事件對工期的綜合影響為5天,承包商可對事件1造成的工期影響提出索賠2天,在綜合影響下,壩體加培處于非關鍵線路有總時差5天,所以最終承包商可提出0天索賠工期。
3、止水安裝質量不合格責任在承包商方,所以承包商提出的索賠2萬元不予支持。
工程預付款是1200×10% =120萬元,當累計達到總合同40%進度款即480萬元時按多出部分的40%扣回預付款,第二個月進度款是450萬,第三個月是320萬,即總進度款為770萬,比480萬元多出了290萬元,工程款扣回應為290×40%= 116萬元。按5%扣保留金即16萬元。
3月份實際支付工程款=320*0.95-(450+320-1200*0.4)*0.4=188萬元
4、壩體與涵洞連接處的土方施工需注意的主要問題為:靠近涵管部位不能采用大型機械壓實時,可采用小型機械夯或人工夯實。填土碾壓時,要注意涵管兩側均衡填料壓實,以免對其產生過大的側向壓力,影響其安全。 P67
環球網校友情提示:如果您在此過程中遇到任何疑問,請登錄環球網校二級建造師頻道及論壇,隨時與廣大考生朋友們一起交流!
編輯推薦:
最新資訊
- 二建歷年真題做幾年的 二建歷年真題怎么用2025-08-29
- 二建歷年真題及答案解析哪里能下載全科?2025-08-28
- 2026二建備考必刷!歷年真題高效提分指南2025-08-21
- 二級建造師考試歷年真題免費下載2025-08-19
- 二級建造師歷年真題頻道 全科真題免費下載2025-08-19
- 二建真題有用嗎 備考二建如何高效利用歷年真題2025-08-12
- 2026年二建精講課:5+10小白速通寶典 精準提分,全程護航2025-07-22
- 二建歷年真題有必要做嗎?二建歷年真題在哪里下載?2025-07-22
- 二建真題題庫 免費在線刷題練習2025-07-16
- 二建考試真題大合集+二建真題資料包 在這里均可免費下載2025-07-16
