一級建造師《公路工程》綜合測試題一(附答案)


【摘要】環球網校一級建造師考試頻道為方便各位一級建造師考生更好的備考2015年一級建造師考試,特地整理一級建造師考試相關練習題,并附解析與參考答案,本文為一級建造師《公路工程》綜合測試題一(附答案),希望各位一級建造師考生通過自測練習題提高自己。更多試題和資料敬請關注環球網校一級建造師考試頻道,您可以按【ctrl鍵+D】手動收藏此頁面。
點擊查看>>>>2014年一級建造師《各科目》綜合測試題與答案【匯總】
綜合測試題(一)
一、單項選擇題(共20題,每題1分。每題的備選項中,只有一個最符合題意)
1.下列路段中,不宜在雨期進行路基施工的是( )。
A.碎礫石路段 B.路塹棄方路段
C.膨脹土路段 D.丘陵區砂類土路段
2. 地下水埋較深或有固定含水層時,宜采用的地下水排除設施是( )。
A.滲溝 B.滲井
C.檢查井 D.暗溝
3.路基施工準備工作中,橫斷面復測主要是測量橫斷面的( )。
A.地面線 B.邊樁位置
C.邊坡坡度 D.占地寬度
4.關于石灰穩定土基層施工備料的說法正確的是( )。
A.當生石灰堆放時間較長時,應露天堆放,不得覆蓋
B.消石灰應保持一定的濕度,但不可過濕成團
C.生石灰應在加水消解后馬上使用,不得隔夜使用
D.消石灰無需過篩即可使用
5.在舊水泥混凝土路面上加鋪瀝青混凝土結構層時,在兩者之間應設置( )。
A.透層 B.粘層
C.封層 D.防水層
6.鋼筋混凝土拱橋、預應力混凝土連續橋、木橋是按( )來劃分的。
A.承重結構的材料 B.橋梁用途
C.靜力體系 D.跨越障礙的性質
7.不是招標文件應當載明的主要內容是( )。
A.投標邀請書
B.公路工程施工合同條款
C.施工圖設計文件
D.資格預審條件
8.適用于無水或淺水河灘,地形相對平坦,孔數較多的中型梁板安裝的架設方法是( )。
A.自行式吊機架設法 B.簡易型鋼導梁架設法
C.跨墩龍門架架設法 D.聯合架橋機架設法
9.高速公路、一級公路、二級公路及有抗(鹽)凍要求的三、四級公路混凝土路面使用的砂應不低于( )。
A.工級 B.Ⅱ級
C.Ⅲ級 D.Ⅳ級
10.適用于各類土(包括強風化巖)的水中基坑施工的圍堰是( )。
A.鋼板樁圍堰 B.雙壁鋼圍堰
C.套箱圍堰 D.土圍堰
11.反壓護道可在路堤的一側或兩側設置,其高度不宜超過路堤高度的( ),其寬度應通過穩定計算確定。
A.1/3 B.1/2
C.1 D.2
12.交通標線是主要的交通安全設施之一,其主要作用是管制和引導交通,下列設施中屬于交通標線的是( )。
A.指路標志 B.指示標志
C.路面突起路標 D.防護欄
13.不屬于拱橋支架施工常見質量控制點的是( )。
A.支架的沉降控制 B.拱架加載控制
C.卸架工藝控制 D.砌體強度控制
14.關于材料、構(配)件試驗管理制度的敘述錯誤的是( )。
A.經檢驗合格的材料方可與供應方簽訂供應合同
B.沒有出廠合格證的材料一律不得在工程上使用
C.項目工地試驗室在試驗室主任領導下開展試驗檢驗工作
D.項目工地試驗室還須接受監理工程師的監督和檢查
15.關于技術檔案制度的敘述錯誤的是( )。
A.基本建設檔案資料是指在整個建設過程中形成的應當歸檔的文件
B.基本建設檔案資料包括計算材料、聲像材料等
C.項目竣工時應按有關辦法將檔案資料組卷歸檔裝訂
D.裝訂好的檔案資料應在六個月內向建設單位辦理移交手續
16.對于土方開挖工程,選擇的機械與設備組合最好的是( )。
A.挖掘機、推土機、移動式空氣壓縮機、鑿巖機
B.推土機、鏟運機、挖掘機、裝載機和自卸汽車
C.推土機、挖掘機、裝載機和平地機
D.推土機、鏟運機、羊足碾、壓路機、灑水車、平地機和自卸汽車
17.材料管理要編制多種計劃,關于材料計劃的編制順序正確的是( )。
A.材料需用量計劃→材料供應計劃→材料采購計劃→材料用款計劃
B.材料供應計劃→材料需用量計劃→材料采購計劃→材料用款計劃
C.材料需用量計劃→材料采購計劃→材料供應計劃→材料用款計劃
D.材料采購計劃→材料需用量計劃→材料供應計劃→材料用款計劃
18.屬于機械臺班費中不變費用的是( )。
A.人工費 B.車船使用稅
C.經常修理費 D.動力燃料費
19.鉆孔灌注樁施工中,為滿足混凝土和易性要求,坍落度應控制在( ) cm范圍內。
A.8~12 B.10~15
C.12~16 D.18~22
20.根據《公路工程質量監督規定》,建設單位或者項目法人在完成開工前各項準備工作之后,應當在辦理施工許可證前( )日,按照交通運輸部的有關規定到質監機構辦理公路工程施工質量監督手續。
A.10 B.20
C.30 D.40
二、多項選擇題(共10題,每題2分。每題的備選項中,有2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得0.5分)
21.施工組織設計按工程項目階段分類可以分為( )。
A.設計階段施工組織設計 B.單位工程施工組織設計
C.竣工階段施工組織設計 D.招投標階段施工組織設計
E.施工階段施工組織設計
22.路基壓實度的常用檢測方法有( )。
A.貝克曼梁法 B.灌砂法
C.環刀法 D.核子密度濕度儀法
E.超聲波檢測
23.下列無機結合料基層養護的說法正確的是( )。
A.每一段碾壓完成并經壓實度檢查合格后,應立即開始養護
B.一級公路基層的養護期不宜少于7d
C.水泥穩定土基層不能用瀝青乳液進行養護
D.二灰基層宜采用泡水養護法,養護期應為7d
E.石灰穩定土養護期間,不應過濕或忽干忽濕
24.下列預應力張拉要求中錯誤的是( )。
A.有幾套張拉設備時,可根據現場情況隨機組合使用
B.進行張拉作業前,必須對千斤頂進行標定
C.當梁體混凝土強度達到設計規定的張拉強度時,方可進行張拉
D.預應力張拉以實際伸長量控制為主
E.預應力鋼筋張拉時,應先調整到初應力再開始張拉和量測伸長值
25.新奧法施工特點包括( )。
A.支護為聯合型復合襯砌
B.第一次柔性襯砌與圍巖共同工作
C.第二次襯砌承受荷載作用
D.設置錨桿可提高原巖體強度
E.根據施工量測信息控制施工程序
26.交通安全設施主要包括( +)及里程標、百米標和公路界碑等。
A.交通標志、交通標線 B.防撞設施、隔離柵
C.可變情報板 D.橋梁防拋網
E.防眩光設施
27.用濕粘土、紅粘土和中、弱膨脹土作為填料直接填筑時,應符合( )。
A.液限在40%~70%之間、塑性指數在18~26之間
B.液限大于50%、塑性指數大于26
C.采用濕土法制作試件,試件的CBR值滿足規范的規定
D.不得作為二級及二級以上公路路床、零填及挖方路基0~0.80m范圍內的填料
E.不得作為三、四級公路上路床、零填及挖方路基0^-0.30m范圍內的填料
28.下列屬于公路工程一般質量事故的是( )。
A.質量較差
B.造成直接經濟損失(包括修復費用)在20萬元以下
C.質量低劣或達不到合格標準,需加固補強
D.直接經濟損失(包括修復費用)達到30萬元的事故
E.造成2人死亡的
29.飲用水可直接作為混凝土攪拌和養護用水。對水質有疑問時,應檢驗( ),合格者方可使用。
A.硫酸鹽含量(按S02一計)小于0.0027mg/mma
B.含鹽量不得超過0.005mg/mm3
C。pH值不得小于4
D.不得含有油污、泥和其他有害雜質
E。pH值不得小于5
30.水泥混凝土路面填縫時應使用背襯墊條控制填縫形狀系數。背襯墊條應具有( )等性能。
A.高溫軟化 B.良好的彈性
C.柔韌性 D.不吸水
E.耐酸堿腐蝕
三、案例分析題(共5題,每題20分)
【案例一】
背景材料:
某施工單位承接了一段長30km的瀝青混凝土路面施工,其中基層采用廠拌二灰穩定碎石,施工前選擇了相應的施工機械并經計算確定了機械臺數,施工工藝如下:
其中部分路段采用兩幅施工,縱縫采用斜縫連接;同日施工的兩個工作段接縫處,要求前一段拌合整修后,留5~8m不進行碾壓,作為后一段攤鋪部分的高程基準面,后段攤鋪完成后立即碾壓以消除縫跡。
二灰基層施工完畢后,且在面層施工前,檢測了如下項目:彎沉、壓實度、平整度、縱斷面高程、寬度、橫坡、回彈模量,以評定該分項工程質量。
問題:
1.二灰基層施工準備中,計算機械臺數需要考慮哪些因素?
2.補充方框A、B內的工序。
3.改正接縫處理中錯誤的做法。
4.指出二灰基層質量檢測評定實測項目中的錯項,并補充漏項。
【案例二】
背景材料:
某高速公路設計車速120km/h,路面面層為三層式瀝青混凝土結構。施工為大型公路專業施工企業,設施精良,技術力量雄厚。為保證工程施工質量,施工時作了如下控制:
1.選用合格的石料進行備料,嚴格對下承層進行清掃,并在開工前進行實驗段鋪筑。
2.瀝青混合料的拌和站設置試驗室,對瀝青混合料及原材料及時進行檢驗,拌和中嚴格控制集料加熱溫度和混合料的出廠溫度。
3.根據拌和站的產量、運距合理安排運輸車輛,確保運輸過程中混合料的質量。
4.設置兩臺具有自動調節攤鋪厚度及找平裝置的高精度瀝青混凝土攤鋪機梯進式施工,嚴格控制相鄰兩機的間距,以保證接縫的相關要求。
5.主要壓路機械采用兩臺雙輪雙振壓路機及2臺16t膠輪壓路機組成,嚴格控制碾壓溫度及碾壓重疊寬度。
6.縱縫采用熱接縫,梯進式攤鋪,后攤鋪部分完成,立即騎縫碾壓,以除縫跡,并對接縫作了嚴格控制。
問題:
1.施工準備中,對石料的堆放應注意哪些問題?
2.瀝青混合料鋪筑試驗段的主要目的是什么?
3.若出廠的混合料出現白花料,請問在混合料拌和中可能存在什么問題?
4.混合料的運輸中應注意的主要問題是什么?
5.瀝青混合料攤鋪過程中,為什么應對攤鋪溫度隨時檢查并作好記錄?
6.瀝青混凝土路面的碾壓過程中,除了應嚴格控制碾壓溫度和碾壓重疊寬度外,還應注意哪些問題?
7.請簡述橫接縫的處理方法。
【案例三】
背景材料:
某公路隧道最大埋深約150m,設計凈高5.。m,凈寬14.0m,隧道長940m。隧道區域內主要為微風化黑云母和長花崗巖,設計階段對圍巖定級為Ⅱ/Ⅲ級,施工過程中圍巖發生了變化,需要重新評定。隧道區域內地表水系不發育,區域內以基巖裂隙水為主,淺部殘坡積層賦存松散巖類孔隙水,洞口圍巖變化段水系較發達。施工單位擬采用新奧法施工。
問題
1.根據背景材料,圍巖詳細定級時,在哪些情況下,應對巖體基本質量指標進行修正?
2.根據背景材料,光面爆破的分區起爆順序是什么?
3.根據背景材料,采用新奧法施工時要遵守哪些基本原則?什么叫新奧法施工?
【案例四】
背景材料:
某高速公路M合同段( K17+300-\- K27+300),主要為路基土石方工程,本地區巖層構成為泥巖、砂巖互層,抗壓強度20MPa左右,地表土覆蓋層較薄。在招標文件中,工程量清單列有挖方2400000m3(土石比例為6:4),填方2490000m3,填力路段填料由挖方路段調運,考慮到部分工程量無法準確確定,因此采用單價合同,由監理工程師與承包人共同計量,土石開挖綜合單價為16元/m3。施工過程部分事件摘要如下:
事件1:施工單位開挖路基后,發現挖方土石比例與設計文件出入較大,施工單位以書面形式提出發計變更,后經業主、監理、設計與施工單位現場勘察、洽商,設計單位將土石比例調整為3.4:6.6,變更后的士石方開挖綜合單價調整為19元/m3。經測算,變更后的項目總價未超過初步設計批準的概算。
事件2:在填筑路堤時,施工單位采用土石混合分層鋪筑,局部路段因地形復雜而采用豎向填筑法施工,并用平地機整平每一層,最大層厚40cm,填至接近路床底面標高時,改用土方填筑。
事件3:該路堤施工中,嚴格質量檢驗,實測了壓實度、彎沉值、縱斷高程、中線偏位、寬度、橫坡、邊坡。
問題:
1.《公路工程設計變更管理辦法》將設計變更分為哪幾種?事件1中的設計變更屬于哪一種?說明理由。
2.指出事件2中施工方法存在的問題,并提出正確的施工方法。
3.指出事件3中路堤質量檢驗實測項目哪個不正確?還需補充哪個實測項目?
4.針對該路段選擇的填料,在填筑時,對石塊的最大粒徑應有何要求?
【案例五】
背景材料:

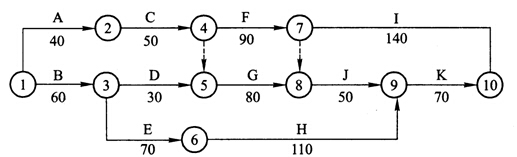

某二級公路的主要工序見下表:
工作代號
|
工作名稱
|
備注
|
A
|
施工準備
|
|
B
|
路基土石方開挖
|
其中部分石方需爆破施工
|
C
|
擋墻基坑開挖
|
|
D
|
涵洞施工
|
|
E
|
橋梁基礎施工
|
鉆孔灌注樁基礎
|
F
|
上邊坡防護工程施工
|
分5級,平均高40m
|
......
|
......
|
......
|

施工中發生了如下事件:
事件1:由于施工單位設備故障,導致C工作中斷4d。
事件2:由于百年一遇的冰雪災害,導致D工作晚開工15d。
事件3:由于圖紙晚到,導致E工作停工10d。
針對上述事件中的暫停施工,施工單位在合同規定時間內向監理提出了延期申請和費用索賠的要求。合同約定,成本損失費為人民幣1.5萬元/d,利潤損失費為人民幣0.2萬元/d。
問題:
1.計算圖示網絡工期,并指出關鍵線路。
2.針對背景中的網絡計劃,分別分析C、D、E工作工期索賠和費用索賠的合理性。
3.計算可索賠的費用。
4.結合背景,分析施工單位應編制哪些安全生產專項施工方案?
綜合測試題(一)答案與解析
一、單項選擇題
1.C
【解析】重粘土、膨脹土及鹽漬土地段不宜在雨期施工。
2.B
【解析】 首先排除檢查井,它一般設置在深而長的暗溝、滲溝及滲水隧洞,在直線段每隔一定距離及平面轉彎、縱坡變坡點等處,它的主要作用是檢查通道,不屬于獨立的地 下水排水設施。暗溝(管)用于排除泉水或地下集中水流。本題最具干擾性的是滲溝,滲溝和滲井都用于降低地下水位或攔截地下水。當?shù)叵滤癫販\或無固定含水層時,宜采用滲溝;當?shù)叵滤癫剌^深或有固定含水層時,宜采用滲井。
3.A
【解析】路基施工準備工作中,要對橫斷面地面線進行復測,“邊樁位置”和“占地寬度”都是通過復測后的地面線與設計橫斷面計算得到的參數。“邊坡坡度”表述不準確,復測地面線包括地面線的水平距離和高差。
4.B
【解析】 當石灰堆放時間較長時,應覆蓋封存,故A是錯誤的;生石灰塊應在使用前7~10d充分消除,故C是錯誤的;消石灰宜過孔徑10mm的篩,故D是錯誤的;消除后的石灰應保持一定的濕度,不得產生揚塵,也不可過濕成團。所以本題的正確選項是 “B.消石灰應保持一定的濕度,但不可過濕成團”。
5.B
【解析】 三個功能層的區別:透層,顧名思義是“透”人基層的功能層,它是使瀝青面層與基層結合良好,在基層上澆灑乳化瀝青、煤瀝青或液體瀝青而形成的透人基層表面的薄層。粘層是使上下層瀝青結構層或瀝青結構層與結構物(或水泥混凝土路面)完全 “粘”結成一個整體的功能層。封層的作用:一是封閉某一層起著保水防水作用;二是起基層與瀝青表面層之間的過渡和有效聯結作用;三是路的某一層表面破壞離析松散處的加固補強;四是基層在瀝青面層鋪筑前,要臨時開放交通”防止基層因天氣或車輛作用出現水毀。透層、粘層、封層都有一定的防水作用,‘一般不需要再專門施工防水層。本題題于是在舊水泥混凝土路面上加鋪瀝青混凝土結構層,舊水泥混凝土路面是剛性路面,只有水泥混凝土面板的接縫可能漏水,只需對接縫進行修補,更無需對整個水泥混凝土路面施工防水層。
6.A
【解析】 按主要承重結構所用的材料劃分,有圬工橋(包括磚、石、混凝土橋)、鋼筋混凝土橋、預應力混凝土橋、鋼橋和木橋等。答案選A。按用途劃分,有公路橋、鐵路橋、公路鐵路兩用橋、農橋、人行橋、運水橋(渡槽)及其他專用橋梁(如通過管路、電纜等)。按跨越障礙的性質,可分為跨河橋、跨線橋(立體交叉)、高架橋和棧橋。橋梁沒有按靜力體系的分類。
7.D
【解析】招標文件應當載明以下主要內容:①投標邀請書;②投標人須知;③公路工程施工合同條款;④招標項目適用的技術規范;⑤施工圖設計文件;⑥投標文件格式,包括投標書格式及投標書附錄格式、投標書附表格式、工程量清單格式、投標擔保文件格式、合同格式等。
8.C
【解析】跨墩龍門架架設法:預制梁由軌道平車或者平板拖車運至橋孔一側,用兩臺同步運行的跨墩龍門吊將梁吊起再橫移到設計位置落梁就位。適用條件:無水或淺水河 灘,地形相對平坦,孔數較多的中型梁板安裝。
9.B
【解析】 高速公路、一級公路、二級公路及有抗(鹽)凍要求的三、四級公路混凝土路面使用的砂應不低于Ⅱ級,無抗(鹽)凍要求的三、四級公路混凝土路面二碾壓混凝土及貧混凝土基層可使用Ⅲ級砂。
10.A
【解析】鋼板樁圍堰適用于各類土(包括強風化巖)的水中基坑。
11.B
【解析】反壓護道可在路堤的一側或兩側設置,其高度不宜超過路堤高度的1/2,其寬度應通過穩定計算確定。
12.C
【解析】 交通標線的主要作用是傳遞有關道路交通的規則、警告和指引交通。它是由施劃或安裝于道路上的各種線條、箭頭、文字、圖案、立面標記、實體標記、突起路標等構成的。所以答案選C。選項A、B,指路標志、指示標志均是交通標志;選項D防護欄是防撞設施。
13.D
【解析】拱橋支架施工常見質量控制點:支架基礎承載力控制、支架沉降量控制、拱架加載控制、卸架工藝控制。所以答案選D。
14.C
【解析】 經檢驗合格的材料,方可與供應方簽訂供應合同。沒有出廠合格證或試驗單的材料及型號規格與圖紙要求不符合的材料,一律不得在工程上使用。項目工地試驗室須接受監理工程師的監督和檢查。
15.D
【解析】基本建設檔案資料是指在整個建設過程中形成的、應當歸檔的文件,包括基本項目的提出、調研、可行性研究、評估、決策、計劃、勘測、設計、施工、調試、生產準備、竣工、測試生產等工作活動中形成的文字材料、圖紙、圖表、計算材料、聲像材料等形式與載體的文件材料。工程技術檔案工作的任務是按照一定的原則和要求,系統地收集記述工程建設全過程中具有保存價值的技術文件材料,并按歸檔制度加以整理,以便完工驗收后完整地移交給有關技術檔案管理部門。
16.B
【解析】對于土方開挖工程,選擇的機械與設備主要有:推土機、鏟運機、挖掘機、裝載機和自卸汽車等。對于石方開挖工程,選擇的機械與設備主要有:挖掘機、推土機、移動式空氣壓縮機、鑿巖機、爆破設備等;對于清基和料場準備等路基施工前的準備工作,選擇的機械與設備主要有:推土機、挖掘機、裝載機和平地機等;對于土石填筑工程,選擇的機械與設備主要有:推土機、鏟運機、羊足碾、壓路機、灑水車、平地機和自卸汽車等。
17.A
【解析】 材料計劃管理的內容:①材料需用量計劃;②材料供應計劃;③材料采購計劃;④材料用款計劃。所以答案為A選項。
18.C
【解析】施工機械臺班預算價格應按交通部公布的現行《公路工程機械臺班費用定額》JTG/T B06--03--2007計算,臺班單價由兩類費用組成。第一類費用又稱不變費用,包括折舊費、大修費、經常修理費、替換設備及工具、附具費、潤滑和擦拭材料費、安裝費及輔助設施費、機械管理費;第二類費用又稱可變費用,包括人工費、動力燃料費和養路費及車船使用稅。所以,本題的正確選項是“C.經常修理費”。
19.D
【解析】鉆孔灌注樁澆筑時,如果混凝土坍落度小,離析或石料粒徑過大,導管直徑較小(一般為25cm),在混凝土澆筑過程中堵塞導管,且在混凝土初凝前未能疏通好,當提導管時,容易形成斷樁。所以,混凝土要求和易性好,坍落度要控制在18~22cm,對混凝土方量大,澆筑時間長的大直徑長樁,混凝土配合比中宜摻加緩凝劑。導管的直徑應根據樁徑和石料的最大粒徑確定,盡量采用大直徑導管。所以,本題的正確選項是 “D.18~22"
20.C
【解析】《公路工程質量監督規定》(交通部令2005年第4號)全文共39條,自2005年6月1日起施行。從事公路工程建設活動,對公路工程質量實施監督,應當遵守本規定。規定的主要內容有:
建設單位或者項目法人在完成開工前各項準備工作之后,應當在辦理施工許可證前三十日,按照交通運輸部的有關規定到質監機構辦理公路工程施工質量監督手續。建設單位辦理公路工程質量監督手續,應當向公路工程項目所在地的質監機構提出申請,并提交相關材料。所以,本題的正確選項是“C.30”。
二、多項選擇題
21.A、D、E
【解析】 當前公路工程的基本建設程序要求在設計、招投標和施工等幾個階段都需要有施工組織設計。按工程項目階段的不同可分成設計階段施工組織設計、招投標階段施工組織設計和施工階段施工組織設計。
22.B、C、D
【解析】壓實度是路基質量控制的重要指標之一,是現場干密度和室內最大干密度的比值。壓實度越高、路基密實度越大,材料整體性能越好。其現場密度的測定方法如下:①灌砂法;②環刀法;③核子密度濕度儀法。所以答案選B、C、D。
23.A、B、E
【解析】根據《公路路面基層施工技術規范》JTJ 034--2000,無機結合料基層養護:①每一段碾壓完成并經壓實度檢查合格后,應立即開始養護。②對于高速公路和一級公路,基層的養護期不宜少于7d。對于二級和二級以下的公路,如養護期少于7d即鋪筑瀝青面層,則應限制重型車輛通行。③水泥穩定土基層也可采用瀝青乳液進行養護。④二灰基層宜采用泡水養護法,養護期應為14d。⑤石灰穩定土養護期間,不應過濕或忽干忽濕。
水泥穩定土基層也可采用瀝青乳液進行養護,選項C錯誤;二灰基層宜采用泡水養護法,養護期應為14d,而不是7d,選項D錯誤;選項A、B、E均符合規范規定。故本題正確選項應為“A、B、E"。
24.A、D
【解析】預應力的張拉:①在進行張拉作業前,必須對千斤頂、油泵進行配套標定,并每隔一段時間進行一次校驗。有幾套張拉設備時,要進行編組,不同組號的設備不得混合。②當梁體混凝土強度達到設計規定的張拉強度時,方可進行張拉。③預應力的張拉采用雙控,即以張拉力控制為主,以鋼束的實際伸長量進行校核,實測伸長值與理論伸長值的誤差不得超過規范要求,否則應停止張拉,查找原因。由于預應力筋張拉時,應先調整到初應力,再開始張拉和量測伸長值。④張拉的程序按技術規范的要求進行。⑤張拉過程中的斷絲、滑絲不得超過規范或設計的規定。
選項B、C、E符合張拉要求。有』L套張拉設備時,要進行編組,不同組號的設備不得混合,選項A作法錯誤。預應力的張拉采用雙控,即以張拉力控制為主,以鋼束的實際伸長量進行校核,選項D作法錯誤。故本題正確選項應為“A、D”。
25.A、B、D、E
【解析】 新奧法是新奧地利隧道施工方法的簡稱,它是從巖石力學的觀點出發而提出的一種合理的施工方法,是采用噴錨技術、監控量測等并與巖石力學理論構成的一個體系而形成的一種新的工程施工方法。新奧法的基本原則為:“少擾動、早噴錨、勤量測、緊封閉”。
26.A、B、D、E
【解析】交通安全設施主要包括交通標志、交通標線、防撞設施、隔離柵、輪廓標、防眩設施、橋梁護網、里程標、百米標、公路界碑等。
27.A、C、D、E
【解析】用濕粘土、紅粘土和中、弱膨脹土作為填料直接填筑時,應符合:①液限在40%~70%之間、塑性指數在18,-26之間;②采用濕土法制作試件,試件的CBR值滿足規范的規定;③不得作為二級及二級以上公路路床、零填及挖方路基0~0.80m范圍內的填料;不得作為三、四級公路上路床、零填及挖方路基0~0.30m范圍內的填料。
28.C、D
【解析】 一般質量事故:質量低劣或達不到合格標準,需加固補強,直接經濟損失(包括修復費用)在20萬元至300萬元之間的事故。
29.A、B、C、D
【解析】飲用水可直接作為混凝土攪拌和養護用水。對水質有疑問時,應檢驗下列指標,合格者方可使用。
(4)不得含有油污、泥和其他有害雜質。
30.B、C、D、E
【解析】填縫時應使用背襯墊條控制填縫形狀系數。背襯墊條應具有良好的彈性、柔韌性、不吸水、耐酸堿腐蝕和高溫不軟化等性能。
三、案例分析題(共5題,每題20分).
【案例一】
參考答案:
1.考慮因素:(1)計劃時段內應完成的工程量。
(2)計劃時段內的制度臺班數(或:臺班制度數)。
(3)機械臺班生產率(或生產能力)。
(4)機械利用率。
2.A――施工放樣(或:測量、或放線);B-一養生(或養護)。
3.兩幅施工縱縫必須采用垂直接縫(或直接縫);后一段施工時,前一段未壓部分,應加部分生石灰(或結合料)重新拌和(或與新料一起拌和),并與后段一起碾壓。
4.錯項:彎沉、回彈模量。
漏項:厚度、強度。
【案例二】
參考答案:
1.石料應分類堆放;石料堆放場地最好作硬化處理;石料堆放場地四周作好排水。
2.試驗段鋪筑的主要目的有兩個。一是為控制指標確定相關數據,如:松鋪系數、機械配備、壓實遍數、人員組織、施工工藝等;二是檢驗相關技術指標,如:瀝青含量、礦料級配、瀝青混合料馬歇爾試驗、壓實度等。
3.出廠時混合料出現白花料,拌和中可能存在油料偏少;拌和時間偏少;礦粉量過多等。
4.瀝青混合料運輸應注意的問題是:保持車箱干凈并涂防粘薄膜劑,運輸時必須覆蓋棚布以防雨水和熱量損失。
5.瀝青混凝土路面施工中壓實度是一重要控制指標,溫度低是造成壓實度不足的原因之一,隨時檢查并作好記錄是保證瀝青路面壓實度的重要手段之一。
6.碾壓進行中壓路機的運行應均勻,不得中途停留、轉向或制動;也不能隨意改變碾壓速度;不允許在新鋪筑路面上停機加油、加水。
7.先用3m直尺檢查端部平整度,垂直于路中線切齊清除,在端部涂粘層后繼續攤鋪,橫向接縫的碾壓先用雙輪雙振壓路機進行橫壓,壓路機位于壓實的部分伸人新鋪層的15cm,每壓一遍向新鋪層移動15~ 20cm,直到壓路機全部移到新鋪層,再改為縱向碾壓。
【案例三】
參考答案:
1.圍巖詳細定級時,如遇下列情況之一,應對巖體基本質量指標進行修正:
(1)有地下水;
(2)圍巖穩定性,受軟弱結構面影響,且由一組起控制作用;
(3)存在高初始應力。
2.光面爆破的分區起爆順序:掏槽眼→輔助眼→周邊眼→底板眼。輔助眼則應由里向外逐層起爆。
30(1)新奧法施工的基本原則:少擾動,早噴錨,勤量測,緊封閉。
(2)新奧法:是奧地利隧道施工方法的簡稱,它是奧地利學者在長期從事隧道施工實踐中,從巖石力學的觀點出發而提出的一種合理的施工方法,是采用噴錨技術、監控量測等并與巖石力學理論構成的一個體系而形成的一種新的工程施工方法。
【案例四】
參考答案:
10(1)公路工程設計變更分為重大設計變更、較大設計變更和一般設計變更。
(2)屬于較大設計變更。因為單項變更金額達到720萬元[ 2400000×(19-16)=7200000元],超過500萬元的規定。
2.(1)不應采用平地機整平。因含石量為66%,整平應采用大型推土機輔以人工進行。
(2)不應采用豎向填筑法。土石路堤只能采用分層填筑,分層壓實。
3.不應該實測彎沉值。還應實測平整度。
4.土石混合料中石料強度大于20MPa時,石塊的最大粒徑不得超過壓實層厚的2/3,超過的石料應清除或打碎。
【案例五】
參考答案:
1.網絡工期為320d。
關鍵線路為:①→②→④→⑦→⑩(或:A→C→F→I)。
2.
事件1中,由于是施工單位的設備故障,屬于施工單位應承擔的風險,所以工期和費用索賠不合理。
事件2中,百年一遇的冰雪災害屬于雙方共同的風險,可以考慮工期索賠,而不應有費用索賠。
事件3中,是由于業主遲交圖紙引起的,為業主應承擔的風險,可以考慮工期和費用的索賠,但不應考慮利潤要求。
3.可索賠的費用為:10×1.5=15萬元
4.應編寫的專項施工方案有:高邊坡處理方案,石方爆破方案,擋墻基礎施工方案,橋梁中的梁、拱、柱等構件施工方案,鉆孔灌注樁基礎施工方案,高處作業施工方案,水上水下作業施工方案等。
最新資訊
- 提分必備!2025年一建《建設工程經濟》經典100題免費下載2025-07-26
- 免費下載!2025年一級建造師《工程法規》經典100題,助你沖刺提分2025-07-23
- 備考必刷!2025年一級建造師項目管理經典100題免費下載2025-07-23
- 一級建造師題目講解視頻:提高價值的途徑2025-07-17
- 一級建造師題目解析視頻:閥門安裝前閥門搬運的正確做法2025-07-16
- 備考必看!免費獲取2025年新版一級建造師經典100題2025-07-07
- 2025年一級建造師考試實務專業案例50題匯總,助力備考沖刺!2025-07-01
- 環球網校2025年一級建造師每日一練及答案免費下載(12月25日)2024-12-25
- 環球網校2025年一級建造師每日一練及答案免費下載(12月23日)2024-12-23
- 環球網校2025年一級建造師每日一練及答案免費下載(12月21日)2024-12-21
