2011年監理工程師考試案例分析習題精選(11)

【背景材料】 $lesson$
某工程,施工單位向項目監理機構提交了項目施工總進度計劃(圖1)和各分部工程的施工進度計劃。項目監理機構建立了各分部工程的持續時間延長的風險等級劃分圖(圖2)和風險分析表(表1),要求施工單位對風險等級在“大”和“很大”范圍內的分部工程均要制定相應的風險預防措施。

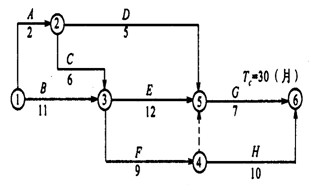

圖1 項目施工總進度計劃
施工單位為了保證工期,決定對B分部工程施工進度計劃橫道圖(圖3)進行調整,組織加快的成倍節拍流水施工。

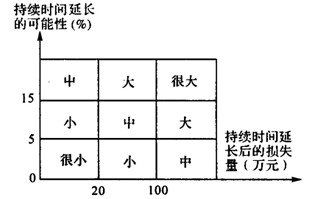

圖2 風險等級劃分

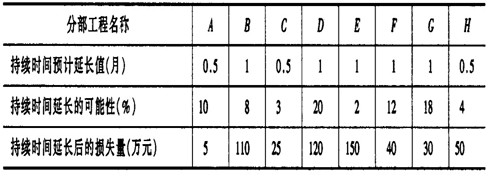

表1 風險分析表

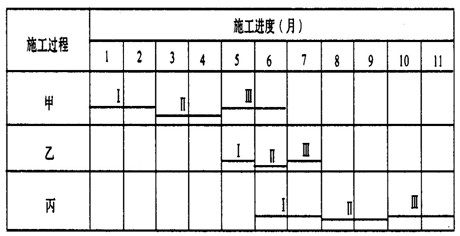

圖3 B分部分項工程施工進度計劃橫道圖
問題:
1.找出項目施工總進度計劃(圖1)的關鍵線路。
2.風險等級為“大”和“很大”的分部工程有哪些?
3.如果只有風險等級為“大”和“很大”的風險事件同時發生,此時的工期為多少個月(寫出或在圖上標明計算過程)?關鍵線路上有哪些分部工程?
4.B分部工程組織加快的成倍節拍流水施工后,流水步距為多少個月?各施工過程應分安排幾個工作隊?B分部工程的流水施工工期為多少個月?繪制B分部工程調整后的流水施工進度計劃橫道圖。
5.對圖1項目施工總進度計劃而言,B分部工程組織加快的成倍節拍流水施工后,該項目工期為多少個月?可縮短工期多少個月?
參考答案
問題1:
如圖4所示,關鍵線路:B-E-G;B-F-H.

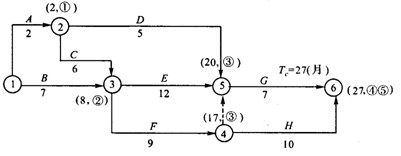

圖5 項目施工總進度計劃
(1)B分部工程在關鍵線路上,持續時間延長1個月,導致工期延長1個月;
(2)G分部工程在關鍵線路上,持續時間延長1個月,導致工期延長1個月;
(3) D分部工程不在關鍵線路上,持續時間延長1個月,未超過總時差,不影響工期。
工期為32個月,關鍵線路上的分部工程有B.E.G.
問題4:
(1)流水步距=[2,1,2]min=1(個月)。
(2)甲、乙、丙施工過程的工作隊數分別為:
2/1=2;1/1=1;2/1=2,∑b=5.
(3)流水施工工期=(3+5-1)=7(1月)。

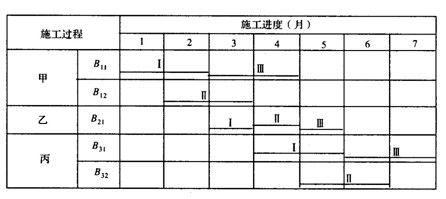

(4)B分部工程調整后的流水施工進度計劃橫道圖如圖6所示。
圖6 B分部工程調整后的施工進度計劃橫道圖
問題5:如圖7所示。工期為27個月,可縮短工期3個月。

圖7 項目施工總進度計劃
最新資訊
- 2025年監理考試免費題庫,助力監理備考2025-05-08
- 注冊監理工程師模擬考試(萬人??嫉谝黄?第二期)2025-04-29
- 2025監理工程師《案例分析(交通)》章節練習題2025-04-29
- 2025監理工程師土建案例分析章節習題2025-04-29
- 2025年度監理師《理論和法規》章節練習題2025-04-29
- 2025年監理工程師《合同管理》章節練習題2025-04-28
- 2025年考前沖刺:監理工程師考試題庫及答案2025-04-25
- 2025年監理工程師《案例分析(土建)》萬人??季砑敖馕觯ㄒ唬?/a>2025-04-22
- 去做題
