2011年監理工程師考試《案例分析》真題詳解(46)

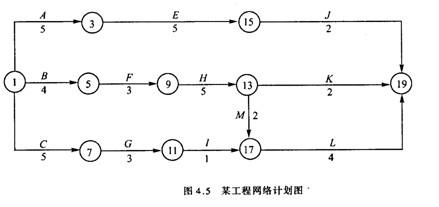

某工程項目合同工期為18個月,施工合同簽訂以后,施工單位編制了一份初始網絡計劃,如圖4.5所示。 $lesson$
問題:
1.該網絡計劃能否滿足合同要求?
答案
問題1:

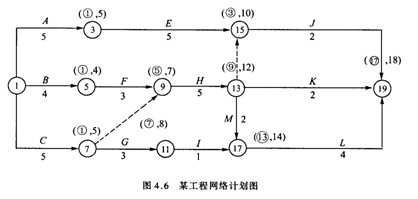

采用標號法計算,如圖4.6; TC=18個月,符合合同要求。
2.由于該工程施工工藝的要求,計劃中工作C,工作H和工作J需共用一臺起重施工機械,為此需要對初始網絡計劃調整。請繪出調整后的網絡進度計劃圖(在原圖上作答即可)。
答案: 問題2:
用虛線將節點7與9,節點13與15連起來(注:用實線畫不得分,若用實線畫且在其上標0可得分),如圖4.6所示。
3.該計劃執行了3個月后,施工單位接到業主的設計變更,要求增加一項新工作D,安排在A完成之后開始,在E開始之前完成。因而造成個別施工機械的閑置和某些工種的窩工,為此施工單位向業主提出如下索賠:①施工機械停滯費;②機上操作人員人工費;
?、勰承┕しN的人工窩工費。請分別說明以上補償要求是否合理?為什么?
答案:?jiǎn)栴}3:
(1)補償要求合理。因?yàn)槭菢I(yè)主原因造成施工單位的損失,業主應承擔費用的補償。
(2)補償要求不合理。因?yàn)闄C(jī)上工作人員人工費已經包含在相應的機械停滯費用之中。
(3)補償要求合理。因?yàn)槭菢I(yè)主原因造成施工單位的損失。
4.工作G完成以后,由于業主變更施工圖紙,使工作I停工待圖0.5個月,如果業主要求按合同工期完工,施工單位可向業主索賠趕工費多少?(已知工作I趕工費率12.5萬元/月)?為什么?
答案: 問題4:
業主不應支付趕工費。因?yàn)椴恍枰s工(或因?yàn)楣ぷ鱅有5個月的總時差),也能按合同工期完工(或因不影響總工期,或拖延時間在總時差范圍內)。
查看更多內容>> 監理工程師考試頻道 監理工程師考試論壇 監理工程師課程免費試聽
?網校2010年監理工程師考試網上輔導通過率高達90.80%
最新資訊
- 2025年監理考試免費題庫,助力監理備考2025-05-08
- 注冊監理工程師模擬考試(萬人??嫉谝黄?第二期)2025-04-29
- 2025監理工程師《案例分析(交通)》章節練習題2025-04-29
- 2025監理工程師土建案例分析章節習題2025-04-29
- 2025年度監理師《理論和法規》章節練習題2025-04-29
- 2025年監理工程師《合同管理》章節練習題2025-04-28
- 2025年考前沖刺:監理工程師考試題庫及答案2025-04-25
- 2025年監理工程師《目標控制(土建)》萬人??季砑敖馕觯ㄒ唬?/a>2025-04-22
- 去做題
