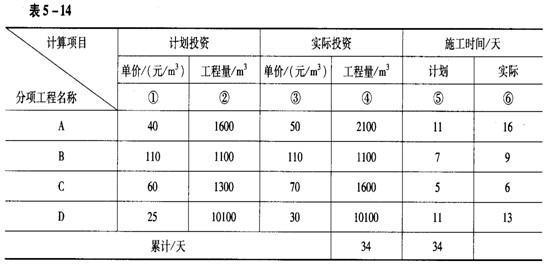

某分部工程由順序進行的A.B.C.D四個分項工程組成,它們各自的計劃單價、計劃工程量和計劃所需的施工時間,以及施工實際所用的時間、費用和實際完成的工程量見表5-14.
問題
試對各分項工程和該分部工程的投資偏差進行分析比較。
參考答案

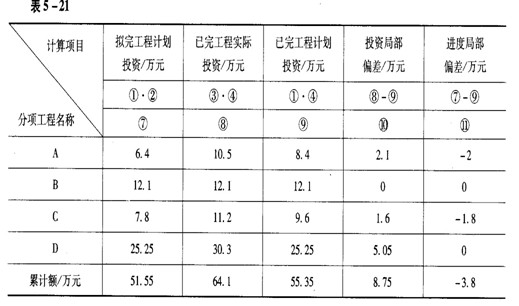

計算結果見表5-21(20分)。
