2011年監理工程師考試質量、投資、進度控制精選習題(2)


1.組織依次施工時,如果按專業成立專業工作隊,則其特點有( )。 $lesson$
A.各專業工作隊不能在各段連續施工
B.沒有充分利用工作面進行施工
C.完成施工任務所消耗的資源總量較多
D.施工現場的組織管理比較復雜
E.不利于提高勞動生產率和工程質量
2.有間歇時間與提前插入時間時,固定節拍流水施工工期等于( )。
A.第一個專業隊開始施工到最后一個專業隊完成施工為止的全部持續時間
B.第一個專業隊完成流水施工所需持續時間與間歇時間之和
C.最后一個專業隊完成流水施工所需持續時間與流水步距、間歇時間的總和
D.最后一個專業隊完成流水施工所需持續時間與全部流水步距、間歇時間的總和,再減去提前插入時間
E.最后一個專業隊完成流水施工所需持續時間與全部流水步距之和,再減去提前插入時間
3.在工程網絡計劃中,關鍵工作是( )的工作。
A.自由時差為零
B.總時差最小
C.兩端節點為關鍵節點
D.關鍵線路上
E.持續時間最長
4.在工程雙代號網絡計劃中,某項工作的最早完成時間是指其( )。
A.開始節點的最早時間與工作總時差之和
B.開始節點的最早時間與工作持續時間之和
C.完成節點的最遲時間與工作持續時間之差
D.完成節點的最遲時間與工作總時差之差
E.完成節點的最遲時間與工作自由時差之差

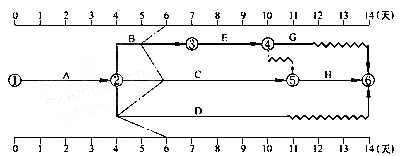

5.某分部工程雙代號時標網絡計劃執行到第6天結束時,檢查其實際進度如下圖前鋒線所示,檢查結果表明( )。
A.工作B的實際進度不影響總工期
B.工作C的實際進度正常
C.工作D的總時差尚有2天
D.工作E的總時差尚有1天
E.工作G的總時差尚有1天
參考答案:1.AB 2.AD 3.BD 4.BD 5.ABE
查看更多內容>> 監理工程師考試頻道 監理工程師考試論壇 監理工程師課程免費試聽
?網校2010年監理工程師考試網上輔導通過率高達90.80%
最新資訊
- 2025年監理考試免費題庫,助力監理備考2025-05-08
- 注冊監理工程師模擬考試(萬人??嫉谝黄?第二期)2025-04-29
- 2025監理工程師《案例分析(交通)》章節練習題2025-04-29
- 2025監理工程師土建案例分析章節習題2025-04-29
- 2025年度監理師《理論和法規》章節練習題2025-04-29
- 2025年監理工程師《合同管理》章節練習題2025-04-28
- 2025年考前沖刺:監理工程師考試題庫及答案2025-04-25
- 去做題
